Сценарии "Обычный" и "Перегрузка"
Одна и та же работа считается в двух режимах. Обычный соответствует спокойному ритму команды, Перегрузка показывает ускоренный вариант под срочный заказ. Положив их рядом, вы даёте клиенту выбор: "дешевле и дольше" или "быстрее и дороже".
Почему два сценария
Заголовок раздела «Почему два сценария»Срочность стоит денег: чтобы закрыть проект быстрее, команда работает с повышенной нагрузкой, и ставка за такой ритм выше. Одна цифра этого не показывает, и клиент не видит, от чего отказывается.
Поэтому Dead Point считает два сценария на одних и тех же данных оценки:
- Обычный: базовый расчёт по вашим трудозатратам и ставкам
- Перегрузка: тот же объём в ускоренном ритме с надбавкой за срочность
Перегрузка задаётся двумя параметрами:
- прирост скорости команды (%): насколько быстрее команда работает в этом режиме (50% значит в 1,5 раза быстрее)
- надбавка к ставке за срочность (%): прибавка к базовой стоимости работ за срочный ритм

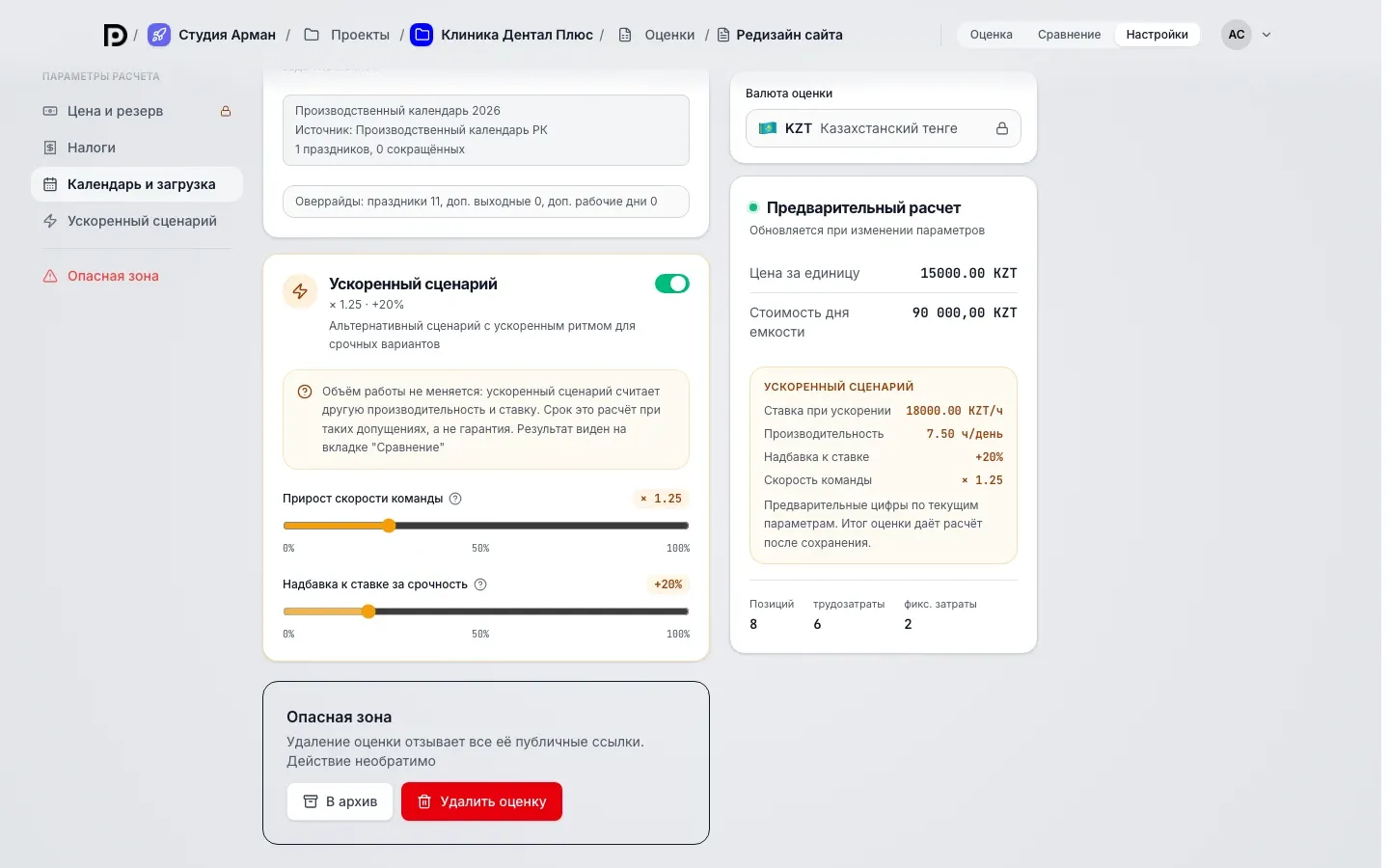

Как включить "Перегрузку"
Заголовок раздела «Как включить "Перегрузку"»- Откройте оценку и перейдите на вкладку Настройки
- Найдите группу Ускоренный сценарий и включите переключатель Включить сценарий перегрузки
- Задайте ползунками два параметра: Прирост скорости команды и Надбавка к ставке за срочность. Карточка предварительного результата сразу покажет ускоренную ставку и производительность, но в итог оценки они попадут только после сохранения
- Нажмите Сохранить изменения. Отменить вернёт прежние значения. Если сохранить не удалось, панель покажет "Не сохранено" с причиной, значения ползунков останутся для повтора
- Перейдите на вкладку Сравнение: оба сценария считаются заново по сохранённым настройкам
Объём работы при ускорении не меняется: сценарий считает другую производительность команды и другую ставку. Срок в "Перегрузке" это расчёт при таких допущениях, а не гарантия.

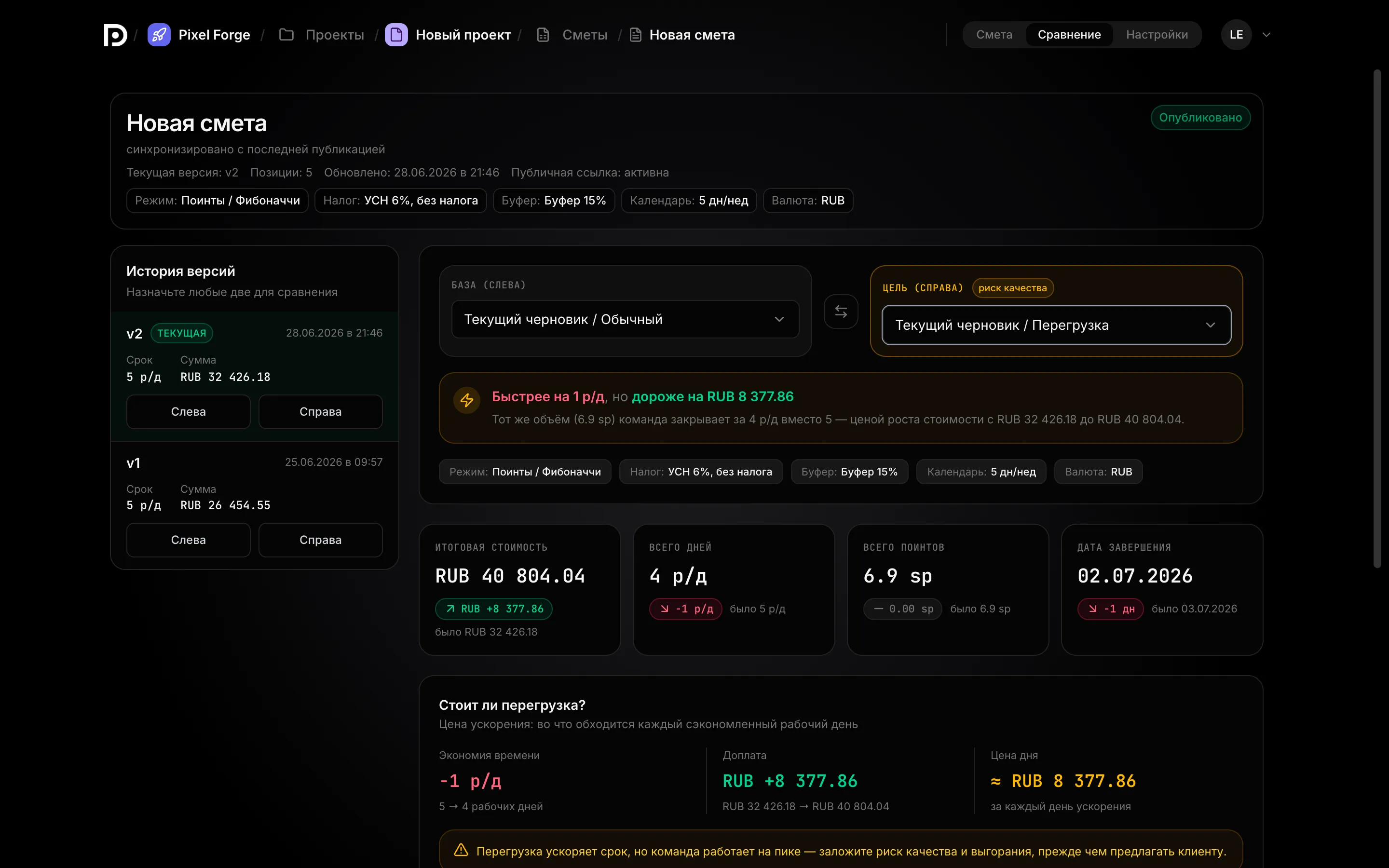

Что показывает "Сравнение"

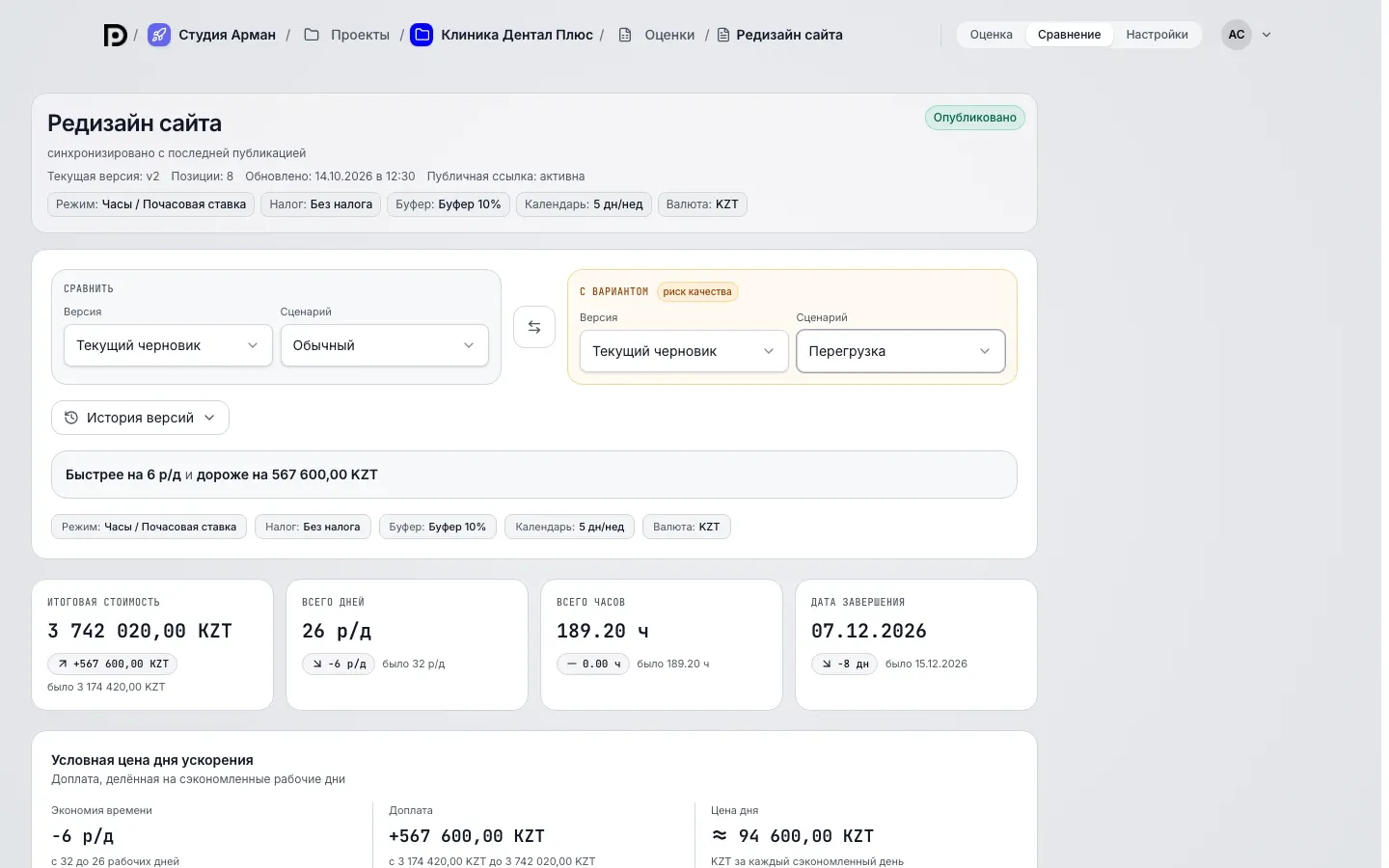

Заголовок раздела «Что показывает "Сравнение"»Вверху вкладки две стороны: Сравнить и С вариантом. На каждой выбирается Версия (черновик или опубликованная версия) и Сценарий: "Обычный" или "Перегрузка". Чтобы сравнить сценарии, выберите один черновик с двух сторон и разные сценарии.
Карточки показывают по выбранным вариантам ключевые показатели и разницу между ними:
- трудозатраты: всего часов или поинтов
- срок: длительность в рабочих днях
- дата завершения: с учётом производственного календаря
- итоговая стоимость: финальная сумма по сценарию
Блок Условная цена дня ускорения делит доплату на сэкономленные рабочие дни и показывает Экономия времени, Доплата и Цена дня. Он считается, только когда данные сопоставимы: одинаковый объём, единицы и валюта. Иначе вместо цены дня видно объяснение, почему её нет.
Дельта отвечает на главный вопрос переговоров: на сколько дней раньше закроется проект и во сколько обойдётся ускорение.
