სცენარები "ჩვეულებრივი" და "გადატვირთვა"
ერთი და იგივე სამუშაო ორი რეჟიმით ითვლება. ჩვეულებრივი გუნდის მიჩვეულ ტემპს შეესაბამება, გადატვირთვა კი სასწრაფო შეკვეთისთვის უფრო სწრაფ ვარიანტს აჩვენებს. გვერდიგვერდ დადებული, ისინი დამკვეთს არჩევანს აძლევს: "იაფი და გრძელი" ან "სწრაფი და ძვირი".
რატომ ორი სცენარი
განყოფილება "რატომ ორი სცენარი"სისწრაფე ფასობს: რომ უფრო ადრე დასრულდეს, გუნდი უფრო მაღალი დატვირთვით მუშაობს, ასეთ ტემპს კი უფრო მაღალი განაკვეთი აქვს. ერთი რიცხვი ამას ვერ აჩვენებს და დამკვეთი ვერ ხედავს, რაზე ამბობს უარს.
ამიტომ Dead Point შეფასების ერთი და იმავე მონაცემებით ორ სცენარს ითვლის:
- ჩვეულებრივი: საბაზისო გამოთვლა თქვენი შრომატევადობისა და განაკვეთების მიხედვით
- გადატვირთვა: იგივე მოცულობა უფრო სწრაფი ტემპით და სასწრაფოობის დანამატით
გადატვირთვას ორი პარამეტრი აქვს:
- გუნდის დაჩქარება (%): რამდენით უფრო სწრაფად მუშაობს გუნდი ამ რეჟიმში (50% ნიშნავს 1,5-ჯერ უფრო სწრაფს)
- სისწრაფის დანამატი (%): სამუშაოს საბაზისო ღირებულების ზრდა სწრაფი ტემპისთვის
როგორ ჩავრთოთ გადატვირთვა

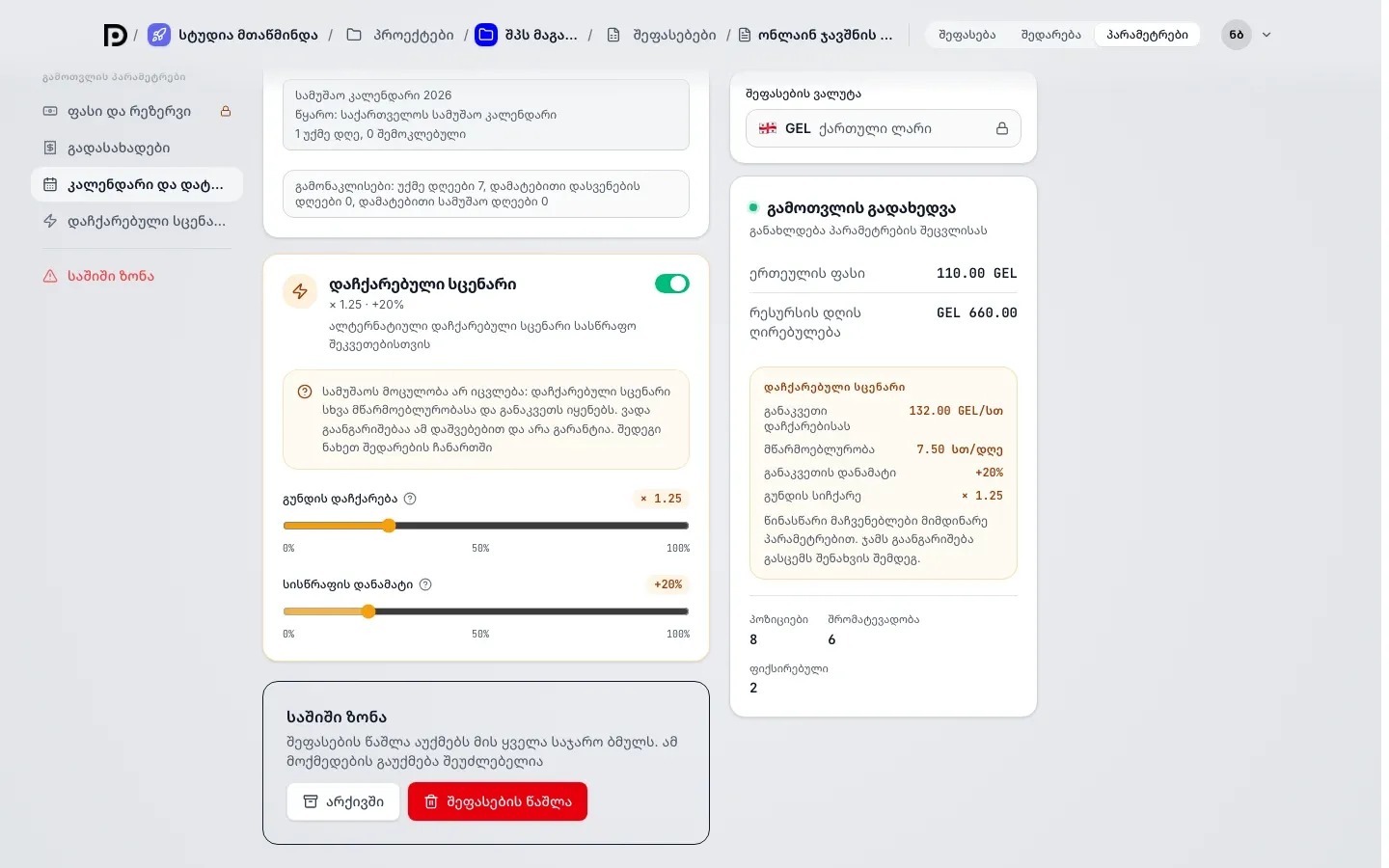

განყოფილება "როგორ ჩავრთოთ გადატვირთვა"- გახსენით შეფასება და გადადით ჩანართზე პარამეტრები
- იპოვეთ ჯგუფი დაჩქარებული სცენარი და ჩართეთ გადატვირთვის სცენარის ჩართვა
- სლაიდერებით მიუთითეთ გუნდის დაჩქარება და სისწრაფის დანამატი. წინასწარი შედეგის ბარათი დაჩქარებულ განაკვეთსა და წარმადობას მაშინვე აჩვენებს, მაგრამ შეფასების ჯამში ისინი მხოლოდ შენახვის შემდეგ მოხვდება
- დააჭირეთ ცვლილებების შენახვა. გაუქმება წინა მნიშვნელობებს აბრუნებს. თუ შენახვა ვერ მოხერხდა, ზოლი აჩვენებს "არ შეინახა" და მიზეზს, სლაიდერების მნიშვნელობები განმეორებისთვის რჩება
- გადადით ჩანართზე შედარება: ორივე სცენარი შენახული პარამეტრებით ხელახლა ითვლება
დაჩქარება სამუშაოს მოცულობას არ ცვლის: სცენარი გუნდის სხვა წარმადობასა და სხვა განაკვეთს იყენებს. ვადა გადატვირთვაში ამ დაშვებებით გაკეთებული გაანგარიშებაა და არა გარანტია.
რას აჩვენებს შედარება

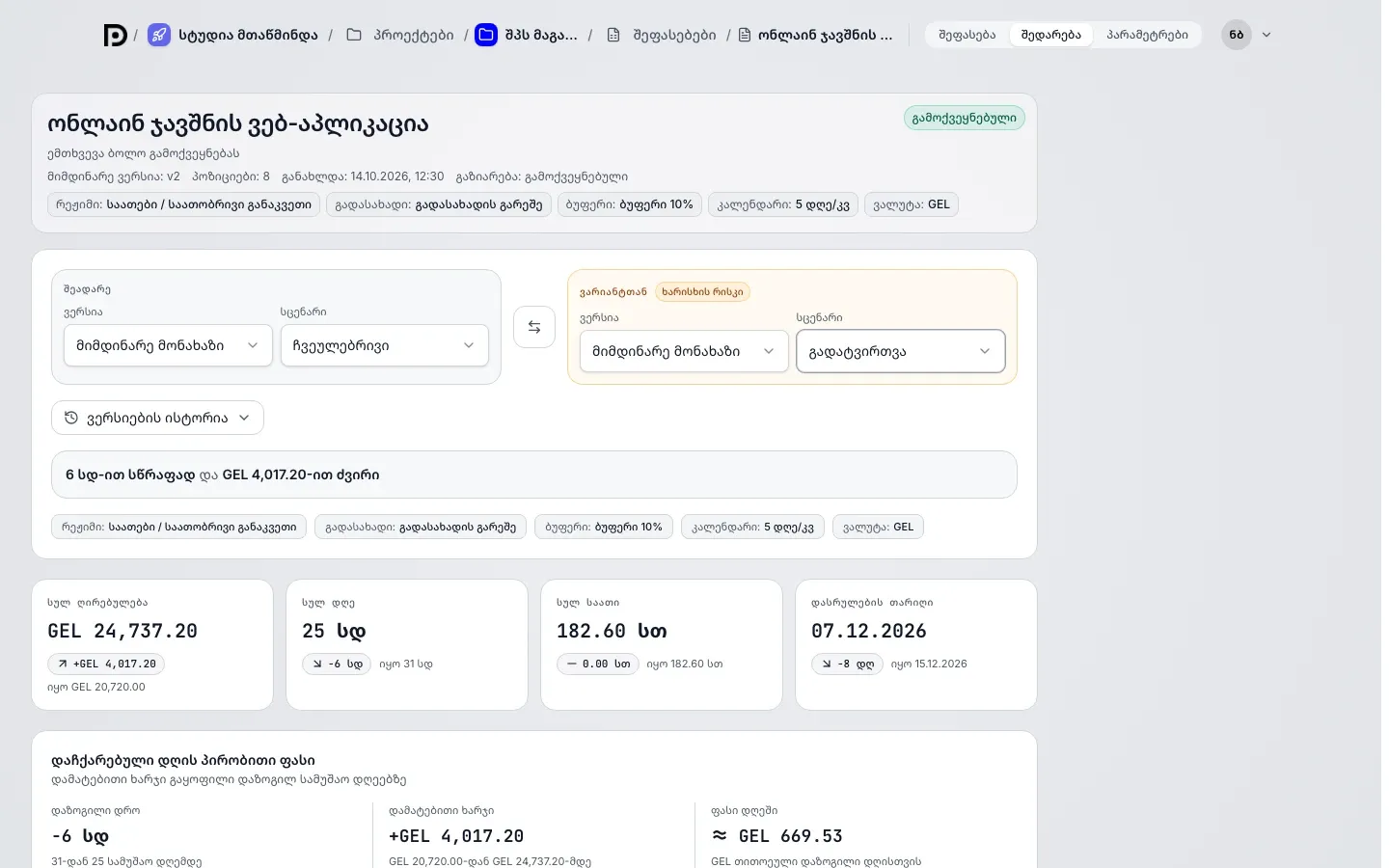

განყოფილება "რას აჩვენებს შედარება"ჩანართის ზემოთ ორი მხარეა: შეადარე და ვარიანტთან. თითოეულ მხარეზე ირჩევთ ვერსიას (მონახაზი ან გამოქვეყნებული ვერსია) და სცენარს: ჩვეულებრივი ან გადატვირთვა. სცენარების შესადარებლად ორივე მხარეს ერთი მონახაზი და განსხვავებული სცენარები აირჩიეთ.
ბარათები არჩეული ვარიანტების ძირითად მაჩვენებლებსა და მათ შორის სხვაობას აჩვენებს:
- შრომატევადობა: საათების ან ქულების ჯამი
- ხანგრძლივობა: სამუშაო დღეებში
- დასრულების თარიღი: სამუშაო დღეების კალენდრის გათვალისწინებით
- საბოლოო ღირებულება: სცენარის საბოლოო თანხა
ბლოკი დაჩქარებული დღის პირობითი ფასი დამატებით ხარჯს დაზოგილ სამუშაო დღეებზე ყოფს და აჩვენებს დაზოგილი დრო, დამატებითი ხარჯი და ფასი დღეში. ის მხოლოდ მაშინ ითვლება, როცა მონაცემები შესადარებელია: ერთი მოცულობა, ერთეულები და ვალუტა. სხვა შემთხვევაში ჩანს, რატომ არ არის დღის ფასი.
სხვაობა მოლაპარაკების მთავარ კითხვას პასუხობს: რამდენი დღით ადრე დასრულდება პროექტი და რა ეღირება დაჩქარება.
